MES和ERP都上了,为什么车间还是"两张皮"?
当前位置:点晴教程→知识管理交流
→『 企业管理交流 』
我说不气,因为这事儿太常见了。 有个数据可能会让不少人吃惊:国内制造业MES项目的实施失败率高达43%。而这43%里面,真正因为"技术不行"失败的,可能连三分之一都不到。 那问题出在哪? "通了"和"通了"是两回事先说个我自己经历的事。 几年前我在一家做工业制造企业管实施,当时公司花了大半年把MES和ERP做了集成。接口调通了,数据能跑了,项目验收报告写得漂漂亮亮。 但真正跑起来之后我们发现:ERP下发的生产工单到了MES端,车间主任根本不认。 为什么?因为ERP里的BOM(物料清单)是按财务口径拆的,MES需要的是按工艺路线拆的。两套系统对"工单"的理解压根不是一回事。 数据是通了,但业务没通。 这就是我说的——"通了"和"通了"是两回事。接口层面的打通是技术活儿,不难。但数据能在两个系统之间"有意义地流转",这背后是业务流程的对齐,这才是真正的硬骨头

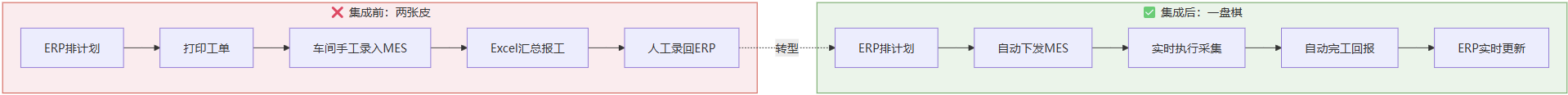

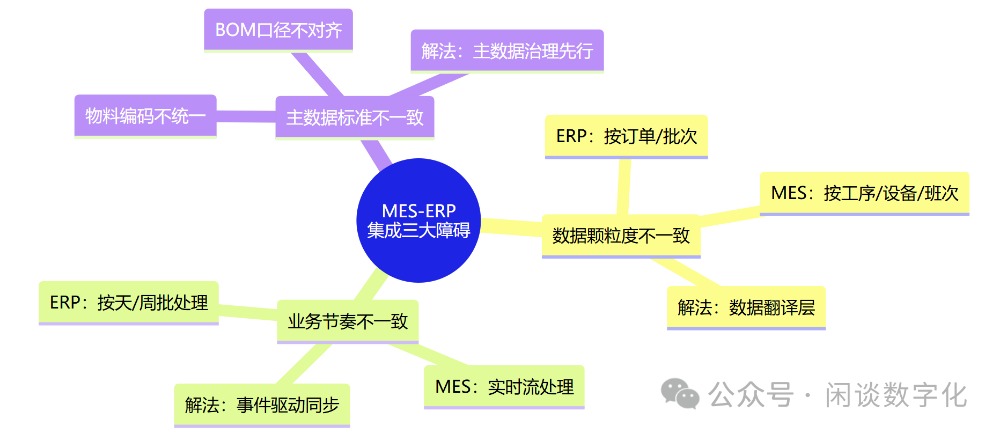

根因:三个"不一致" 我后来复盘了不少MES-ERP集成的案例,发现问题大多逃不出三个"不一致": 第一,数据颗粒度不一致。 ERP管的是"计划",粗一点没关系——这批订单什么时候交、用多少料、成本多少。MES管的是"执行",必须精细到每一道工序、每一台设备、每一个班次。 把"粗"的数据往"细"的系统里灌,不做翻译和拆解,MES接了等于没接。 第二,业务节奏不一致。 ERP是按天甚至按周运转的——月度计划分解到周计划,再到日计划。MES是实时的——这条产线这一秒在干什么,良品率多少,设备OEE(综合效率)是多少。 一个"批处理"思维,一个"流处理"思维。如果集成方案没有处理好这个节奏差,就会出现一个经典场景:ERP上午排好的计划,到了下午车间已经因为插单改了三次,但ERP还不知道。 第三,主数据标准不一致。 ERP里的物料编码、MES里的物料编码、WMS里的物料编码——三套系统,三套编码规则。这种情况比想象中普遍得多。 我见过最离谱的一个案例:同一个零件,ERP里叫"M-200301",MES里叫"P-ZJ-0301",仓库管理系统里叫"CK200301"。每次对账都要一个老师傅人肉翻译。 怎么做:三步走,别想一口吃成胖子说完病因,说治法。我的经验是分三步走,每一步扎实了再迈下一步。 第一步:先对齐主数据,再谈集成。 很多企业犯的第一个错误就是:MES项目一启动就急着做接口开发。但如果主数据没有治理好,接口做得再漂亮,跑出来的数据还是垃圾。 具体怎么做?BOM、物料编码、工艺路线、设备台账——这四样东西先花一到两个月理清楚。不要嫌慢,这一步省下的是后面半年的返工。 我以前的做法是拉一个"主数据对齐小组",把IT、工艺、生产、仓储的人关在一间屋里,一条一条过。很痛苦,但很有效。 第二步:先通核心流程,再扩外围。 不要一上来就搞"全面集成"。先挑一到两条最核心的业务流程打通,比如:
把这两条流程跑顺了,团队对集成的理解就上了一个台阶。再往外扩展质量管理、设备管理、成本归集这些模块,阻力会小很多。 有家做精密机加工的企业跟我分享过他们的经验:第一期只打通了工单和报工两个环节,花了四个月。看起来慢,但报工数据准确率从76%提到了97%,车间主任终于不用每天花两小时核对数据了。第二期做物料和质量集成的时候,只花了两个月。因为数据标准、团队协作、问题处理机制都在第一期跑出来了。 第三步:建实时数据桥,别只靠批量同步。 很多企业MES-ERP的集成还停留在"定时批量同步"阶段——每小时或者每天跑一次数据同步。对于排产和库存这种需要实时响应的场景,这远远不够。 现在比较成熟的做法是用消息中间件做"事件驱动"的数据同步。比如MES端一有完工报告,立刻推送到ERP更新库存和成本。ERP一有计划变更,立刻通知MES调整排产。 技术上这不是什么新鲜事儿,Kafka、RabbitMQ都能干。但关键是:你得先想清楚哪些数据需要实时、哪些可以T+1,别搞成所有数据都实时同步——那是自找麻烦。 还有一个容易被忽略的问题 聊完技术和流程,还有一件事我觉得特别重要但经常被忽略:人。 MES-ERP集成之后,很多岗位的工作方式是要变的。以前车间统计员每天手工录报工数据,现在MES自动采集了,这个岗位怎么办?以前计划员在ERP里排完计划就完事了,现在MES会实时反馈执行偏差,计划员要不要根据偏差动态调整? 我见过有企业技术上做得很漂亮,但一线员工不愿意用新流程,还是偷偷在用Excel。结果两个系统的数据慢慢又对不上了,打回原形。 解决办法其实不复杂:集成项目启动的时候就把关键岗位的人拉进来,让他们参与需求讨论和流程设计。不是上线前培训两天就够了——要让他们理解"这套新流程对我有什么好处"。 说白了,MES-ERP集成不是一个IT项目,是一个业务流程再造项目。IT只是手段,流程才是骨架,人才是血肉。 写在最后回到开头那位汽配朋友的问题。后来我帮他梳理了一下,发现他们的MES和ERP之间一共做了42个接口,但真正在跑的只有11个。其余的要么因为数据对不上被绕过了,要么是业务流程本身就没理清楚,接口做了也没人用。 我跟他说了句可能不太好听的话:"你们不是集成失败了,是集成得太急了。" 如果你也在做MES和ERP的集成,或者正准备做,我的建议是:先别急着画架构图、写接口文档。拉上生产、工艺、仓储的人,坐下来把流程对一遍。 哪些数据该从哪走到哪,哪些环节需要实时、哪些可以延迟,哪些岗位的工作方式会变——这些问题想清楚了,后面的技术实现反而是最简单的部分。 你们公司的MES和ERP,现在是"真通"还是"假通"? 阅读原文 该文章在 2026/3/5 11:03:51 编辑过 |
关键字查询
相关文章
正在查询... |
